Подготовка к предстоящему отопительному периоду 2026–2027 годов – сегодня одна из первоочередных задач.
Наша цель – провести подготовительные работы максимально организованно и обеспечить горожанам стабильное и качественное теплоснабжение.
Напомню ключевые параметры городской инфраструктуры:
• на территории города функционирует 152 котельные, из них 42 – муниципальные;
• общая протяженность тепловых сетей составляет 207 км, из которых 109,9 км (почти половина) находятся в собственности города.
Это большая инфраструктура, требующая ежедневного внимания и ответственного подхода.
В настоящее время коммунальщики приступают к гидравлическим испытаниям в жилых домах и на объектах социальной инфраструктуры. Гидравлические испытания – обязательный этап подготовки к отопительному сезону.
Они позволяют заранее выявить слабые места и потенциальные повреждения в сети, чтобы устранить их летом, а не зимой в аварийном режиме.
Не менее важен своевременный ремонт оборудования на котельных. Заместителю Егору Долматову поручила уделять этому вопросу особое внимание.
На особом контроле – проблемные котельные по адресам:
• ул. Химическая, 11;
• ул. Заводская, 1;
• ул. Ленина, 220;
• относящиеся к ним участки теплотрассы.
По результатам работ на этих объектах получила доклад от Егора Долматова:
1. Ул. Заводская, 1:
- завершены работы по демонтажу старого котельного оборудования;
- поставлено новое оборудование;
- подрядчик ведет монтаж;
- срок завершения работ – до 1 июля текущего года (нарушение сроков недопустимо).
2. Ул. Химическая, 11:
- завершены работы по демонтажу старого котельного оборудования;
- изготавливается новое котельное оборудование;
- техническая готовность — 20 %.
3. Разработаны траншеи и демонтированы изношенные сети на 5 участках общей протяженностью 2,7 км:
- ул. П. Тольятти;
- ул. С. Лазо;
- ул. Турубаровых;
- ул. Желябова.

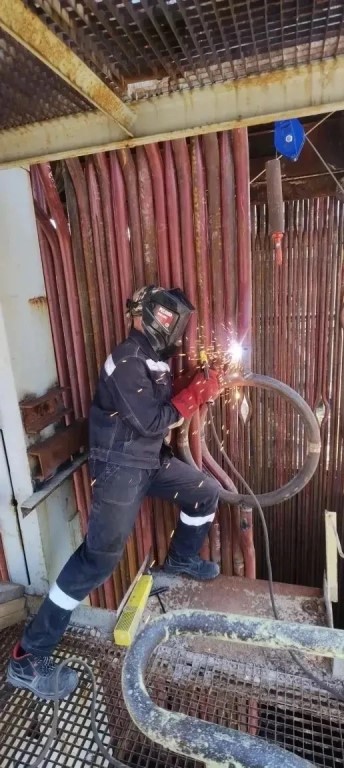

Подрядная организация завезла необходимые материалы, включая трубы, выполнила сварочные работы и нанесла антикоррозионное покрытие на трубопроводы.
Ход работ по участкам:
➡️Ул. Турубаровых (380 м): требуется очистка лотков, установка плит покрытия, обратная засыпка и благоустройство. Готовность — 85 %. Завершение работ запланировано до 10 июня.
➡️Ул. Желябова (620 м): ведутся работы по теплоизоляции. Готовность — 90 %. Завершение — в конце месяца.
➡️Ул. П. Тольятти: выполняется теплоизоляция трубопровода. Срок завершения — до 10 июня.
➡️Ул. С. Лазо: после завершения работ на вышеуказанных участках подрядчик приступит к монтажно‑сварочным работам. Завершить их необходимо до 20 июля.
Поручила представлять еженедельные отчеты по подготовке к отопительному сезону.
В настоящее время эта работа является приоритетной.
Будем держать темп, строго контролировать сроки и качество на каждом объекте. Если у вас установлено приложение,
