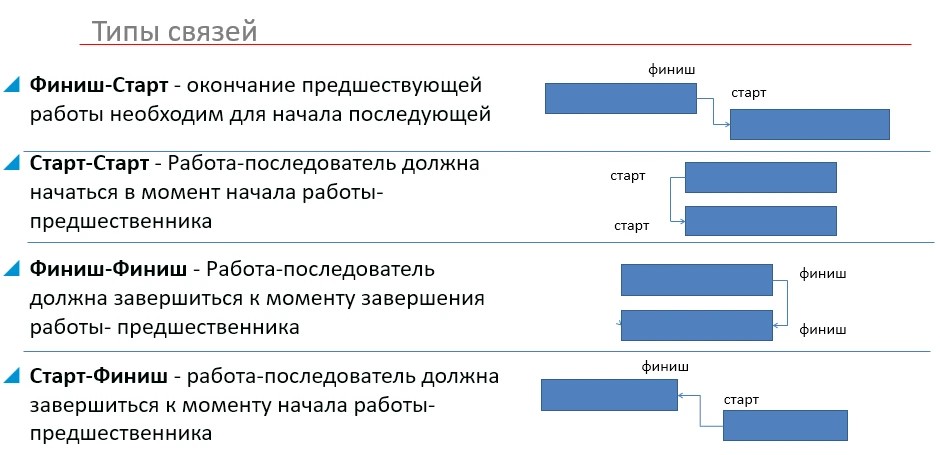

Фото Критерий DCMA: 4. Тип связей — не менее 90% «Финиш–Старт» (FS). Продолжаем разговор о качестве плана. Четвёртый пункт методики DCMA устанавливает: в качественном календарном плане не менее 90% логических связей должны быть типа «Финиш–Старт» (FS). Что это значит: задача-последователь начинается только после завершения задачи-предшественника. Это естественная и наиболее прозрачная логика большинства производственных и управленческих процессов. Связи FS упрощают анализ сетевой диаграммы и расчёт критического пути. Они однозначно показывают, что результат одной работы является входом для другой. Другие типы связей — «Старт–Старт» (SS), «Финиш–Финиш» (FF), «Старт–Финиш» (SF) — вносят неоднозначность и усложняют прогнозирование сроков. Они допустимы, но только в исключительных случаях, когда технологически обоснованы (например, обязательный одновременный старт или финиш нескольких задач). Чем выше доля FS, тем проще отслеживать зависимости и выявлять риски сдвигов. Если поставить такую цель, то удаётся достичь доли FS даже выше 95% за счёт грамотной декомпозиции работ и пересмотра нестандартных связей. Если в плане больше 10% не «FS» связей — это повод пересмотреть ваш план. #DCMA #ProjectManagement #Scheduling #MSProject #PMO
Если у вас установлено приложение,
вы можете сразу перейти в канал
