💦 В соответствии с графиком подготовки к отопительному сезону 2026–2027 годов на предприятии стартовали гидравлические испытания тепловых сетей. Цель — выявление дефектных участков трубопроводов, запорной арматуры и компенсаторов, которые не смогут надёжно работать под нагрузкой в зимний период.

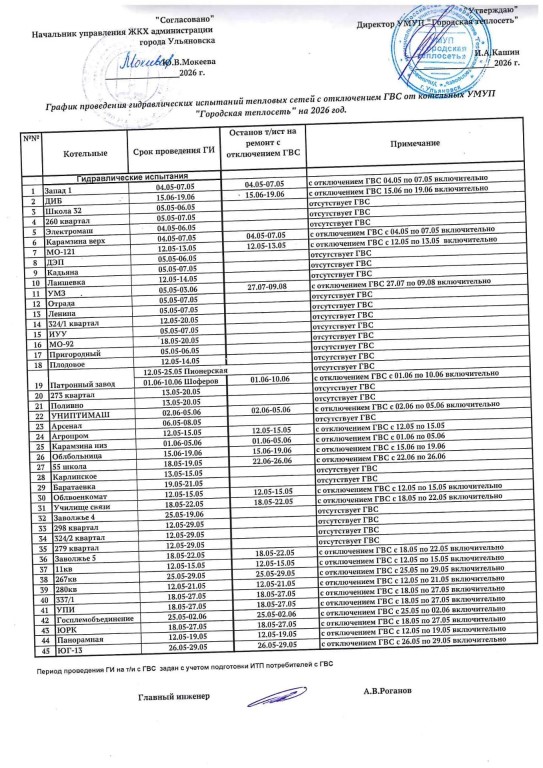

В зоне эксплуатационной ответственности предприятия находятся 46 котельных. Испытания проводятся поэтапно, согласно утверждённому плану-графику. На данный момент испытания завершены на 6 котельных.
По результатам проведения гидравлических испытаний будет скорректирован план ремонтной кампании 2026 г. Предварительно планируется замена 8 км тепловых сетей.
Испытания продолжаются – мы готовим город к зиме. Приносим горожанам извинения за возможные неудобства и напоминаем о необходимости проведения сезонных работ. Если у вас установлено приложение,
