Орнамент: итоги строительства за сентябрь
Мы успешно завершили этап подготовительных работ и перешли к активной фазе!
Делимся первыми новостями хода строительства в Орехово-Зуеве:
✅ Все подготовительные работы завершены
Специалисты выполнили полный цикл: вынесли оси здания в натуру, организовали временные площадки для складирования материалов, установили ограждение по периметру и смонтировали бытовой городок для рабочих. Площадка полностью готова к основному этапу.
✅ Установлена система водопонижения
Благодаря этому работы ведутся в сухих условиях — это гарантирует качество основания и безопасность для техники и людей.

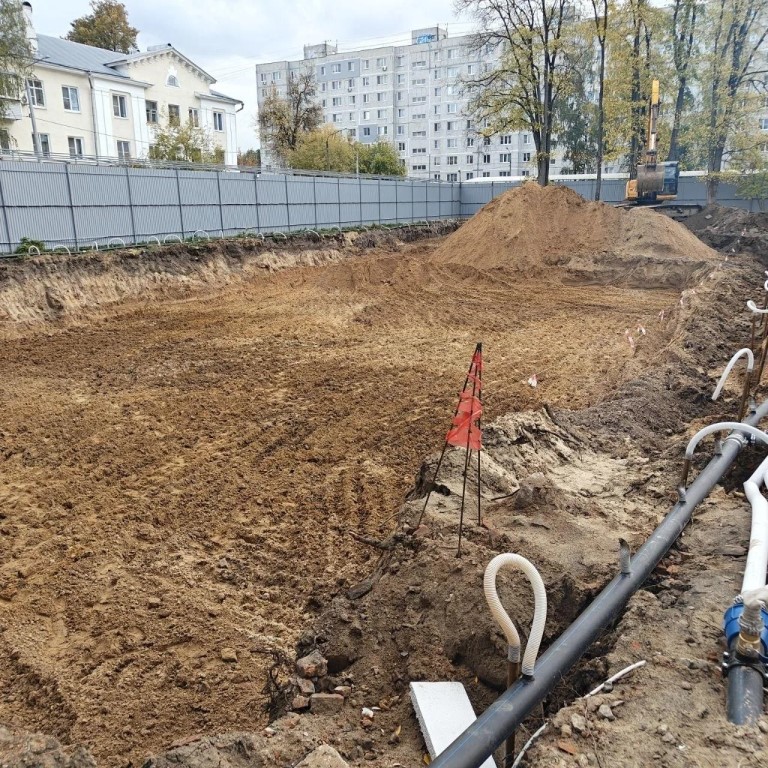

✅ Котлован готов на 50%
Уже вывезено несколько тысяч кубометров грунта. На сегодняшний день разработано 1,5 секции котлована.
Следите за обновлениями — впереди устройство фундамента!
Больше фото и подробностей — в разделе «Ход строительства» на сайте проекта.
